衢州东港环保热电2017年11月份工程简报
【工程名称】
衢州东港环保热电有限公司热电联产二期扩建第二阶段、#1-6炉烟气超低改造、供热管网工程
【工程概况】
衢州东港环保热电有限公司成立于2004年5月,注册资本10000万元,占地192亩,员工210余人。公司一期工程总投资3.5亿元,总装机容量为36MW,******热负荷184.2吨/时,配备先进的DCS控制系统。二期扩建工程拟投资3.5亿元,选用高温高压的150t/h循环流化床锅炉3台,配套18MW高温高压背压机组2台,改造一台原有15MW次高温次高压抽凝机组为15MW高温高压背压机组。第一阶段已投资2亿元建成2炉一机及改造原有15MW次高温次高压抽凝机组为15MW高温高压背压机组,第二阶段投资1.2亿元新建1炉1机项目已于2015年6月开始实施,并在2017年1月并网发电,全厂最终形成7炉5机的生产规模,全厂装机容量为72MW,平均供热能力将达450t/h,******供热量达550t/h。
【本月工程完成情况】
1.热网管道工程
①金瑞鸿支线已完成90% DN400管道的吊装及40% DN300管道的预制,土建支墩已浇筑完成90%。
②为缓解北线主管网压力,已基本完成北线东大纸业、晶鑫纸业接口改造工作,待企业具备停产条件后碰头。
③完成三家热网零星支线工程的招标(密封报价)工作。
④已完成沈家仙鹤供热管道所有标段的工程结算工作。
2.厂内第二阶段扩建
①#7炉#5机土建工程决算第三方审计进行中,房产证办理手续需决算完税后才能办理。
②#7炉#5机项目环保现场检测报告已出,本月22日已完成二期扩建项目竣工环保验收工作,初步验收通过。
3、超低改造
①#1-6炉超低改造工程已全部完成,超低烟囱在线监测CEMS系统更换也已完成,验收组专家提出,根据目前相关文件未要求对超低改造进行整体验收,但需对改造后的烟囱在线监测CEMS系统进行现场监测比对验收。
【相关问题反馈及跟踪】
【招标情况】
1、完成三家热网零星支线工程密封报价
【资金使用情况】
1、 已支付金瑞鸿支线工程甲供材料20%预付款。
2、 已支付#1-4炉超低改造调试款。
3、 已付款仙鹤苑C标工程验收款。
4、 已支付#7炉本体安装竣工资料及监检报告交付款10%。
5、 已支付部分热网零星工程验收款及资料交付款。
6、 已支付仙鹤三花厂改造工程竣工结算款。
【工程施工图表资料】
二期扩建项目竣工环保验收会

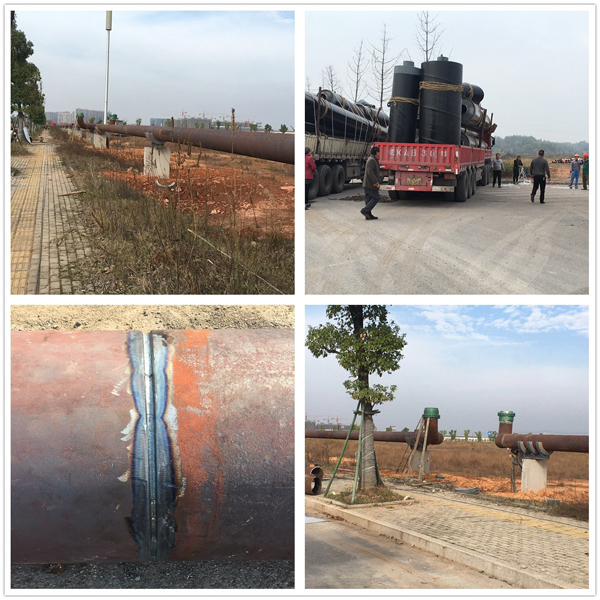

热网金瑞鸿支线施工
【2017年12月主要工作计划】
1.热网管道项目计划
①计划完成金瑞鸿支线管道建设工程,月底前具备供热条件。
②计划完成北线晶鑫纸业、东大纸业厂内管道改造工程碰头工作并投入运行。
③计划完成海力支线改造工程图纸设计及工程招标及进场施工。
④计划完成部分热网零星支线建设工程。
2.厂内第二阶段扩建一炉一机
①待土建决算三方审计完毕,办理完税证明后启动办理不能产证申报。
3.改造计划
①计划完成#1-6炉超低改造工程烟囱在线监测CEMS系统现场监测比对验收工作。
4.设计院资料计划
暂无
5.招标计划
暂无招标计划
6、资金使用计划
①计划支付金达支线工程竣工验收及资料交付款。
②计划支付仙鹤苑A标、B标工程验收款。
③计划支付#1-6炉部分超低改造项目调试验收款。
④计划支付仙鹤厂内DN200管道改造工程款
⑤计划支付#7炉#5机环保监测报告出具及发票到位后的余款。
