衢州东港环保热电2017年10月份工程简报

浏览次数: 1219

  【工程名称】

  衢州东港环保热电有限公司热电联产二期扩建第二阶段、#1-6炉烟气超低改造、供热管网工程

  【工程概况】

  衢州东港环保热电有限公司成立于2004年5月,注册资本10000万元,占地192亩,员工210余人。公司一期工程总投资3.5亿元,总装机容量为36MW,******热负荷184.2吨/时,配备先进的DCS控制系统。二期扩建工程拟投资3.5亿元,选用高温高压的150t/h循环流化床锅炉3台,配套18MW高温高压背压机组2台,改造一台原有15MW次高温次高压抽凝机组为15MW高温高压背压机组。第一阶段已投资2亿元建成2炉一机及改造原有15MW次高温次高压抽凝机组为15MW高温高压背压机组,第二阶段投资1.2亿元新建1炉1机项目已于2015年6月开始实施,并在2017年1月并网发电,全厂最终形成7炉5机的生产规模,全厂装机容量为72MW,平均供热能力将达450t/h,******供热量达550t/h。

  【本月工程完成情况】

  1.热网管道工程

  ①金瑞鸿支线按计划进场施工,目前已基本完成所有土建支墩基坑的开挖以及部分垫层浇筑。

  ②金瑞鸿支线管道安装甲供材料招标基本完成,并确定供货单位。

  ③沈家仙鹤通汽后,目前北线主管网已满负荷状态,沈家仙鹤末端压损较大,为缓解北线主管网压力,目前在进行北线东大纸业、晶鑫纸业接口改造以及下一步海力支线接至南线的改造工程。

  ④热网零星支线工程年前还有4-5家需建设,目前在设计阶段。

  2.厂内第二阶段扩建

  ①#7炉#5机土建工程决算与审计单位对接过,计划下周三方去杭州对接。消防验收已通过,房产证办理手续需决算完税后才能办理。

  ②#7炉#5机项目环保现场检测结果已出,预计11月份出相应报告。

  3、超低改造

  ①#3-4炉超低改造已完成,目前在调试阶段,#1-6炉超低改造按计划在2017年年底前全部完成。

  ②10月份完成2台烟囱超低排放改造后的烟气在线监测系统(CEMS)的更换工作。

  【相关问题反馈及跟踪】

  【招标情况】

  1、热网金瑞鸿支线甲供材料招标

  【资金使用情况】

  1、 已支付35KV备用线路高可靠性供电费28万元整。

  2、 已支付#1-2炉超低改造工程监理费。

  3、 已支付新建储煤场以及均瑶牛奶支线工程监理费。

  4、 已支付金瑞鸿支线工程30%预付款。

  【工程施工图表资料】

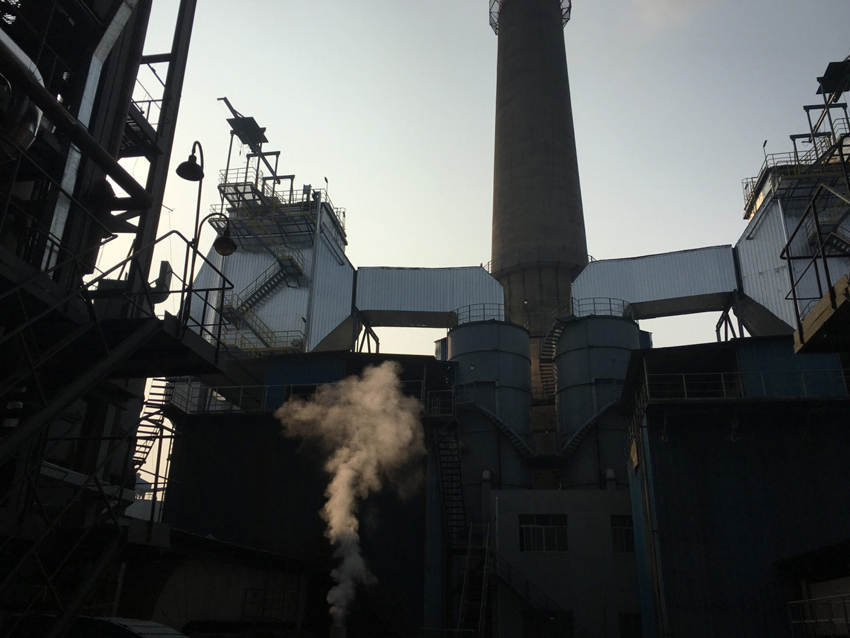

  #3-4炉超低改造炉完成并启动调试

 烟囱超低CEMS系统安装调试完成并投运

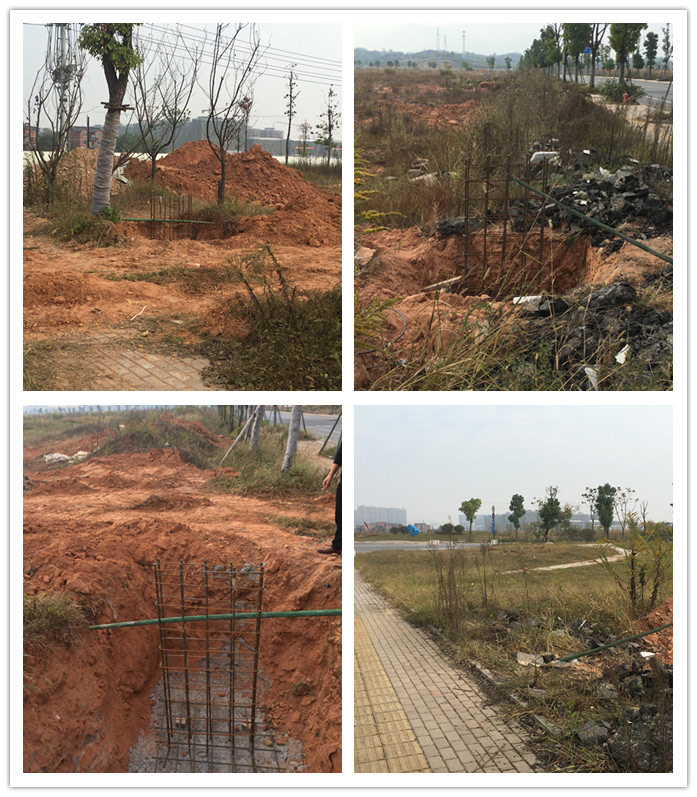

  热网金瑞鸿支线土建施工

  【2017年11月主要工作计划】

  1.热网管道项目计划

  ①计划完成金瑞鸿支线工程所有土建支墩并完成部分管道预制。

  ②金瑞鸿支线甲供材料(钢管、地埋管、托架、补偿器)到货安装。

  ③完成北线晶鑫纸业、东大纸业厂内管道改造工程。

  ④完成4条零星支线图纸设计以及海力支线改造工程图纸设计。

  2.厂内第二阶段扩建一炉一机

  ①待土建决算三方审计完毕,办理完税证明后才能启动办理不能产证申报。

  ②#7炉#5机项目预计11月份出具报告后,在年前可自行组织整体验收工作。

  3.改造计划

  ①计划完成#3-4炉超低改造工程调试验收工作。

  4.设计院资料计划

  暂无

  5.招标计划

  暂无招标计划

  6、资金使用计划

  ①计划支付金瑞鸿支线工程甲供材料20%预付款。

  ②计划付款金达支线工程竣工验收及资料交付款。

  ③计划付款仙鹤苑A标、B标、C标工程验收款。

  ④计划支付#3-4炉超低设备到货及安装调试款。

  ⑤计划支付金瑞鸿支线部分甲供材料到货款
