衢州东港环保热电2017年12月份工程简报
【工程名称】
衢州东港环保热电有限公司热电联产二期扩建第二阶段、#1-6炉烟气超低改造、供热管网工程
【工程概况】
衢州东港环保热电有限公司成立于2004年5月,注册资本10000万元,占地192亩,员工210余人。公司一期工程总投资3.5亿元,总装机容量为36MW,******热负荷184.2吨/时,配备先进的DCS控制系统。二期扩建工程拟投资3.5亿元,选用高温高压的150t/h循环流化床锅炉3台,配套18MW高温高压背压机组2台,改造一台原有15MW次高温次高压抽凝机组为15MW高温高压背压机组。第一阶段已投资2亿元建成2炉一机及改造原有15MW次高温次高压抽凝机组为15MW高温高压背压机组,第二阶段投资1.2亿元新建1炉1机项目已于2015年6月开始实施,并在2017年1月并网发电,全厂最终形成7炉5机的生产规模,全厂装机容量为72MW,平均供热能力将达450t/h,******供热量达550t/h。
【本月工程完成情况】
1.热网管道工程
①金瑞鸿支线已完成90%架空管道安装,下埋完成4段过马路地埋,目前剩余最后一根地埋管及金瑞鸿门口一小段架空管道。
②为缓解北线主管网压力,已完成北线东大纸业、晶鑫纸业接口改造工作,晶鑫纸业元旦停汽碰头,东大预计春节前。
③已基本完成热网零星支线二家热用户接入管道土建及安装工程,另有一家涉及开发区协调目前还未开工。
④已完成海力支线改造工程的招标工作。
2.厂内第二阶段扩建
①#7炉#5机土建工程决算第三方审计基本完成,预计元旦前后出决算审计报告,房产证办理手续需决算完税后才能办理。
②#7炉#5机项目环保初步验收通过,目前公示阶段。
③与衢州电力局签订姜港3527线路消缺大修工程,完工验收后按要求移交给电力公司。
3、超低改造
①#1-6炉超低改造工程已全部完成,并完成超低烟囱在线监测(CEMS)系统的对比监测。
②本周开始#1-6炉超低环保验收监测。
【相关问题反馈及跟踪】
【招标情况】
1、完成热网海力支线改造工程招标工作
【资金使用情况】
1、 已支付金达支线工程竣工验收及资料交付款10%。
2、 已支付3527线路消缺大修30%预付款。
3、 已支付2套烟囱超低对比监测技术服务费。
4、 已支付#7炉#5机环保验收监测剩余50%技术检测服务费。
5、 已支付2017年度热网管道设计费。
【工程施工图表资料】

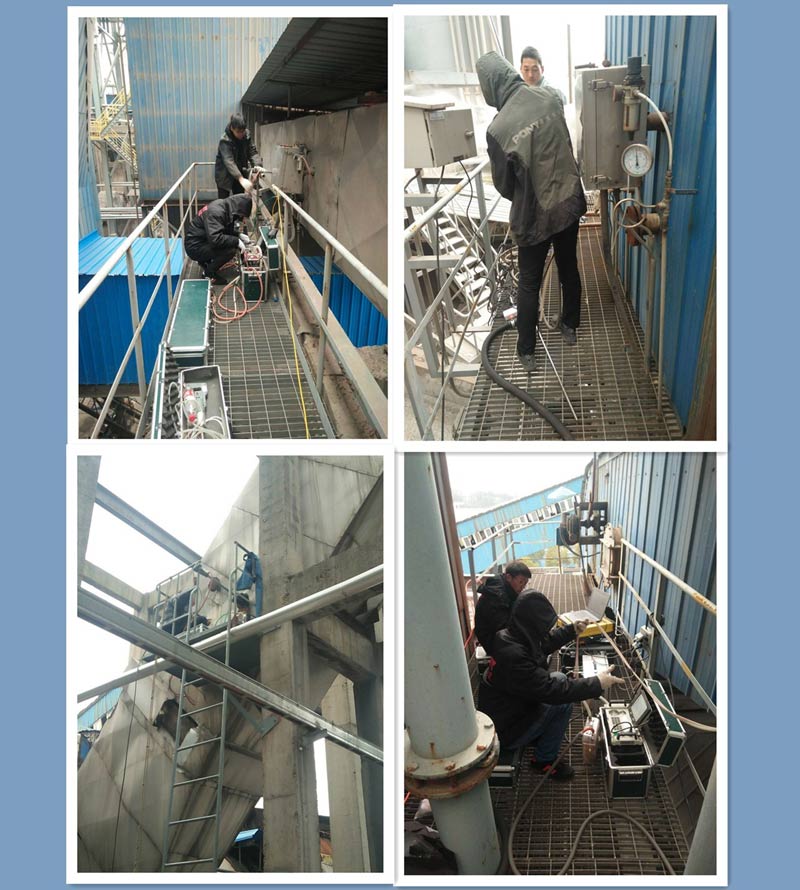

#1-6炉超低环保监测

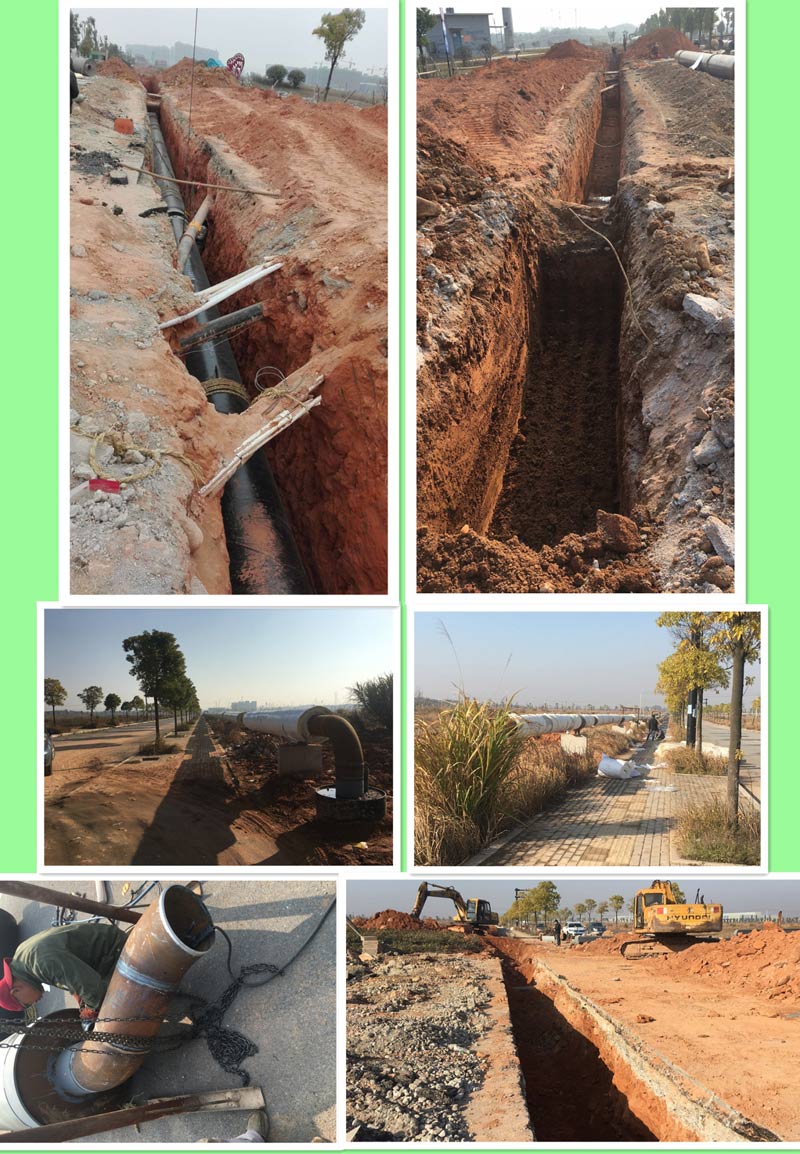

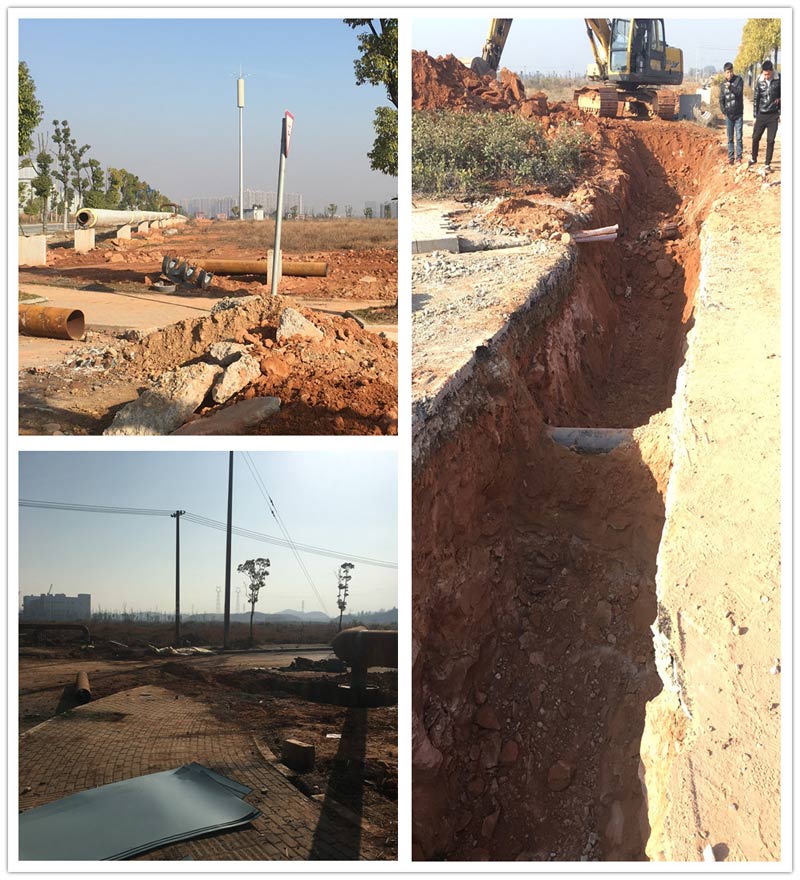

热网金瑞鸿支线施工
【2018年1月主要工作计划】
1.热网管道项目计划
①计划完成金瑞鸿支线管道建设工程,月初完成管道水压、吹扫及验收工作。
②计划完成北线晶鑫纸业、东大纸业(晶鑫元旦碰头,东大停汽时间未定)厂内管道改造工程碰头工作并投入运行。
③计划完成海力支线改造工程新建部分土建及安装,并做好春节停汽施工的相关前期准备工作。
④计划完成部分热网零星支线建设工程。
2.厂内第二阶段扩建一炉一机
①计划完成#7炉#5机土建决算三方审计,办理完税证明后启动办理不能产证申报。
3.改造计划
①计划完成#1-6炉超低改造环保验收监测。
4.设计院资料计划
暂无
5.招标计划
暂无招标计划
6、资金使用计划
①计划支付仙鹤苑A标、B标工程验收款。
②计划支付仙鹤厂内DN200管道改造工程款。
③计划支付仙鹤苑C标工程验收资料交付款。
④计划支付海力支线改造工程预付款。
⑤计划支付金瑞鸿验收款至85%。
⑥计划支付#7炉#5机土建决算后竣工款至95%
