衢州东港环保热电2017年9月份工程简报
【工程名称】
衢州东港环保热电有限公司热电联产二期扩建第二阶段、#1-6炉烟气超低改造、供热管网工程
【工程概况】
衢州东港环保热电有限公司成立于2004年5月,注册资本10000万元,占地192亩,员工210余人。公司一期工程总投资3.5亿元,总装机容量为36MW,******热负荷184.2吨/时,配备先进的DCS控制系统。二期扩建工程拟投资3.5亿元,选用高温高压的150t/h循环流化床锅炉3台,配套18MW高温高压背压机组2台,改造一台原有15MW次高温次高压抽凝机组为15MW高温高压背压机组。第一阶段已投资2亿元建成2炉一机及改造原有15MW次高温次高压抽凝机组为15MW高温高压背压机组,第二阶段投资1.2亿元新建1炉1机项目已于2015年6月开始实施,并在2017年1月并网发电,全厂最终形成7炉5机的生产规模,全厂装机容量为72MW,平均供热能力将达450t/h,******供热量达550t/h。
【本月工程完成情况】
1.热网管道工程
①新东线DN700管道图纸设计完成,计划延后。
②金瑞鸿支线完成管道安装以及部分甲供材料招标文件发放,安装招标节前完成,材料招标计划节后开始。
2.厂内第二阶段扩建
①#7炉#5机土建工程决算外审初步结果已出,甲方提出明显的疑义(与现场实际情况、与设计变更单、三方会签联系明显不相符),消防验收已通过,房产证在办理中,预计10月底前提交到衢州市不动产中心。
②#7炉#5机项目环保现场检测已完成,目前在整理数据,预计10月份出报告;环保竣工验收目前省厅不予受理,待新政实施后需企业自行组织验收。
3、超低改造
#3-4炉超低改造完成情况
①#3-4炉拆除工作已完成开始安装
②#3-4炉湿电安装已完成,通过安装验收。
③#3-4炉布袋除尘器已改造完成,单体调试完成。
④#-4炉脱硫塔改造已完成,单体调试完成
【相关问题反馈及跟踪】
【招标情况】
1、热网金瑞鸿支线DN400-300热网管道土建及安装工程招标
【资金使用情况】
1、 已支付2016-2017年度热网压力管道监检费。
2、 已支付均瑶牛奶支线工程验收款55%。
3、 已支付#7炉#5机剩余10%设计费。
4、 已支付沈家仙鹤仙鹤苑支线C标段工程款10万元。
5、 已支付#1-2炉超低部分设备到货及安装款。
【工程施工图表资料】

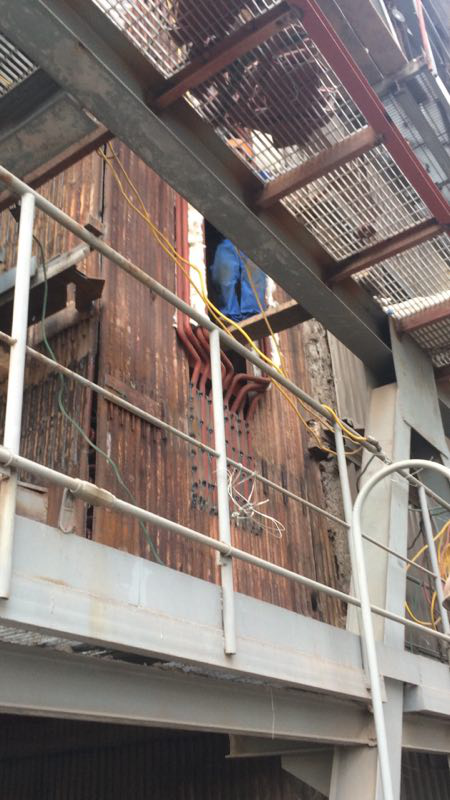

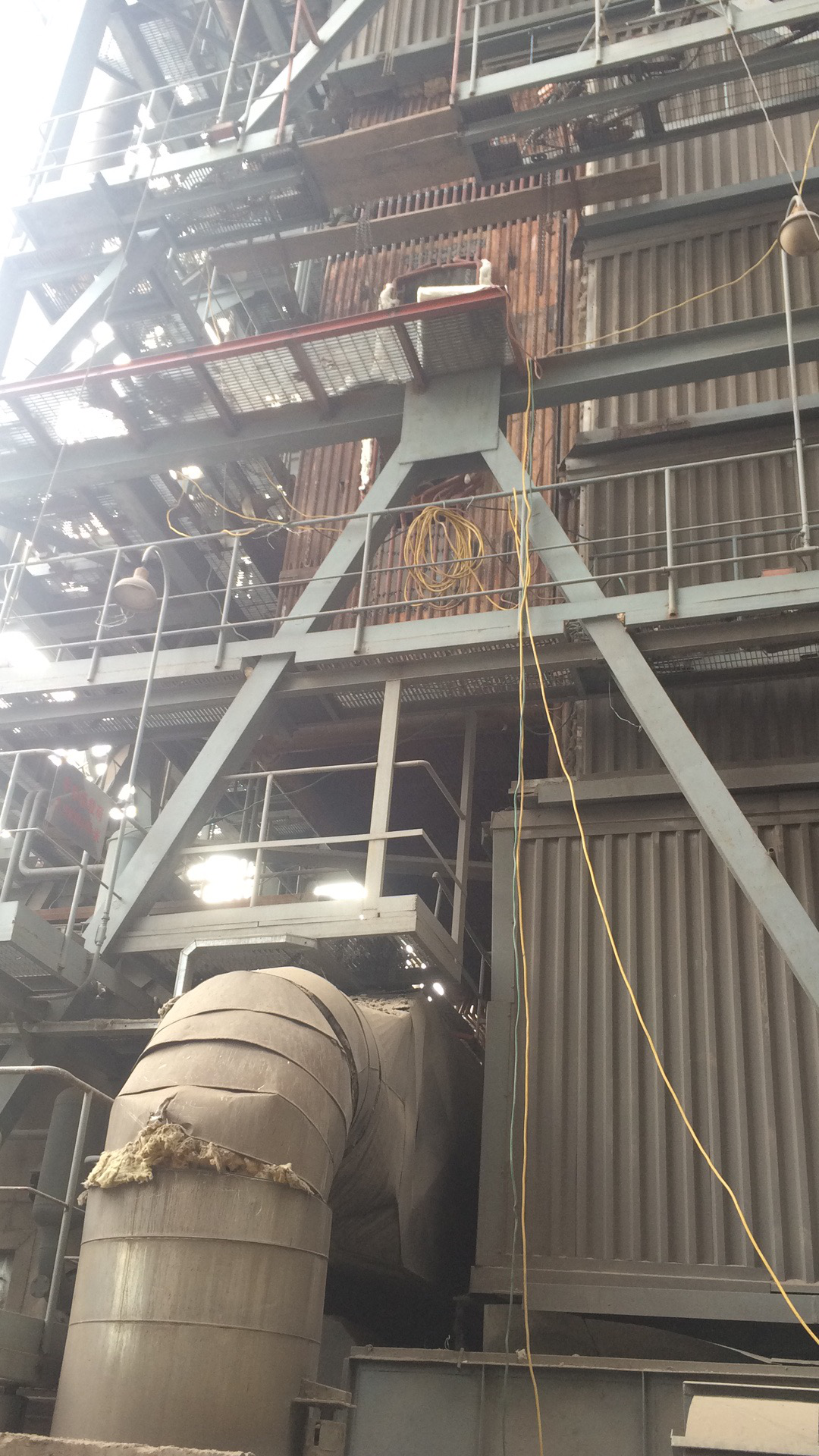

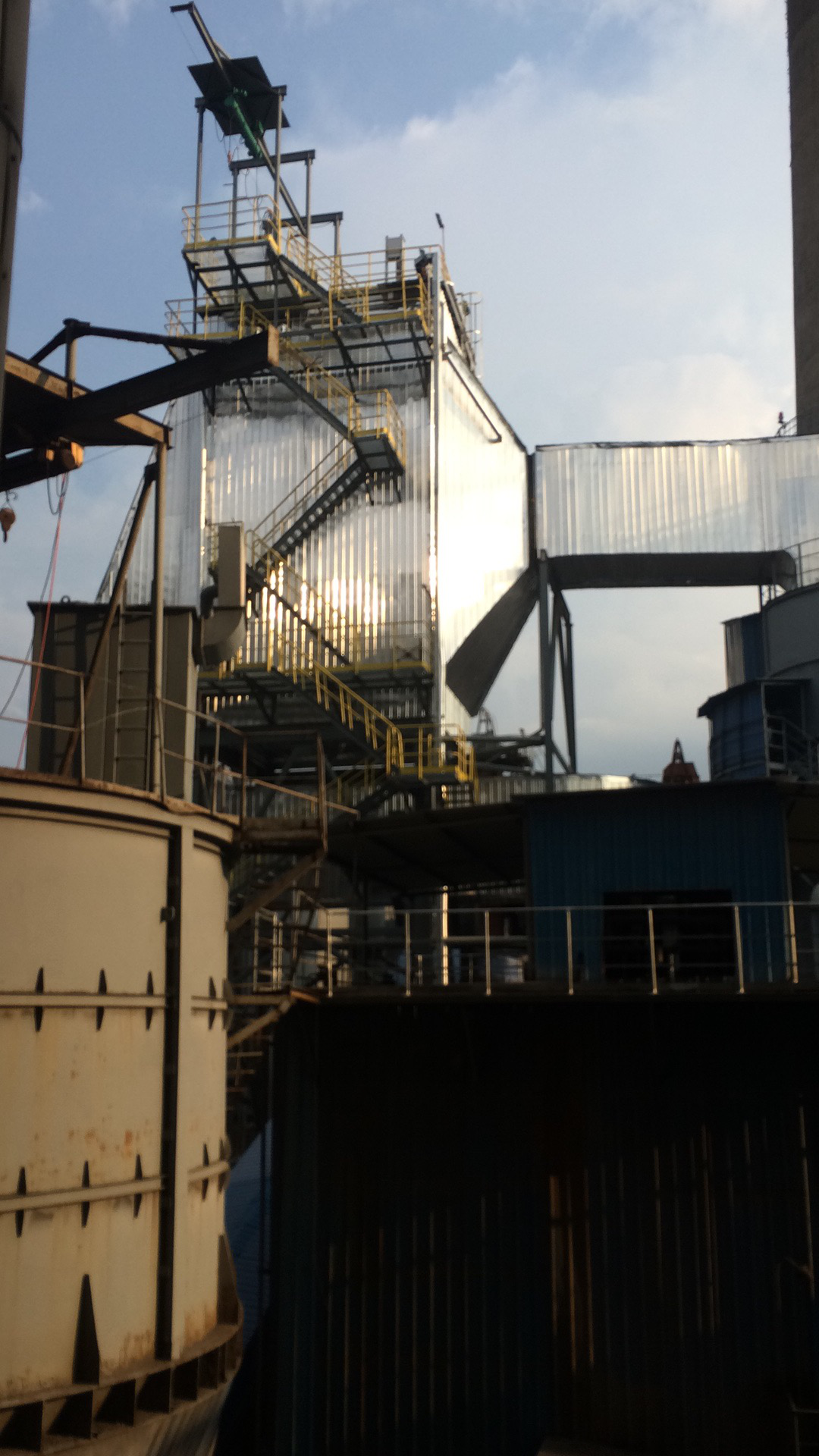

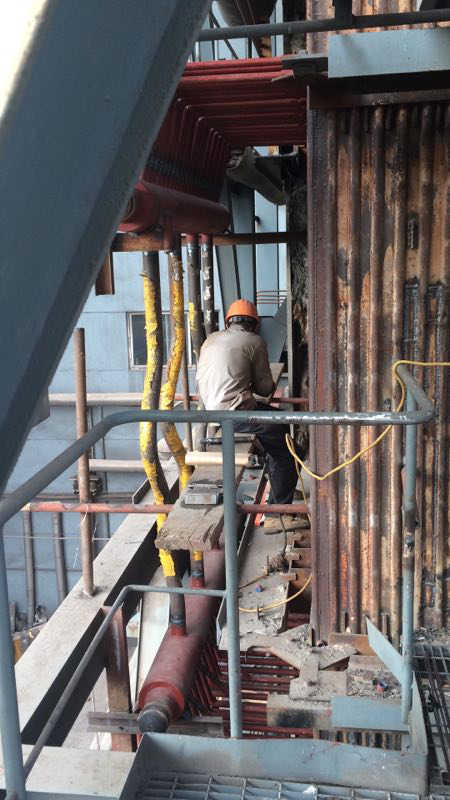

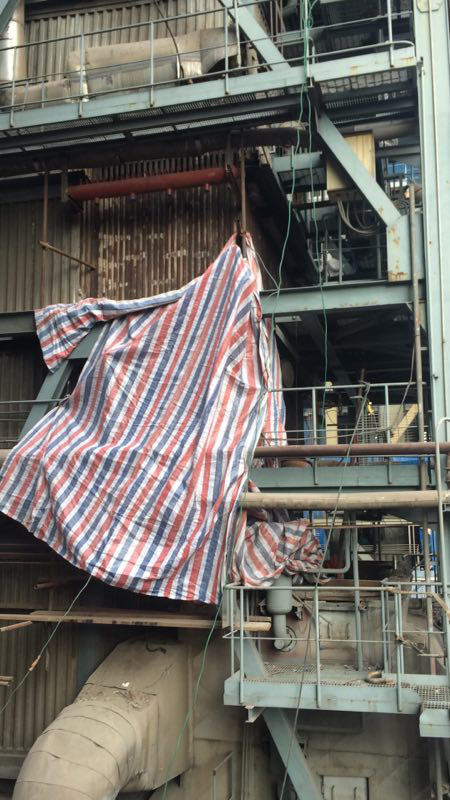

#3-4炉超低改造炉内低氮及湿电改造
【2017年10月主要工作计划】
1.热网管道项目计划
①计划金瑞鸿支线工程合同签订并进场施工。
②计划完成金瑞鸿支线所有甲供材料招标并签订合同。
2.厂内第二阶段扩建一炉一机
①跟进建筑物不动产证的办理,预计年底办完。
②#7炉#5机项目完成环境监理报告后,落实环保单项验收。
3.改造计划
①计划完成#3-4炉低氮改造100%安装工作。
②计划完成#3-4炉低氮改造超水压试验工作
③计划完成#3-4炉低氮改造、湿电安装单体调试工作
⑤计划完成#3-4炉烟气超低排放改造联动调试工作
⑥计划正式启动#3-4炉试运行工作
4.设计院资料计划
暂无
5.招标计划
①计划完成金瑞鸿支线(钢管、地埋管、补偿器、阀门、保温材料)等招标工作
6、资金使用计划
①计划支付金瑞鸿支线工程30%预付款以及甲供材料20%预付款。
②计划付款金达支线工程竣工验收及资料交付款。
③计划付款仙鹤苑A标、B标、C标工程验收款。
④计划支付#1-2炉除尘器改造调试验收款。
⑤计划支付#1-2炉超低改造安装调试款。
⑥计划支付#3-4炉超低设备到货款。
