衢州东港环保热电2017年5月份工程简报
【工程名称】
衢州东港环保热电有限公司热电联产二期扩建第二阶段、#1-6炉烟气超低改造、供热管网工程
【工程概况】
衢州东港环保热电有限公司成立于2004年5月,注册资本10000万元,占地192亩,员工210余人。公司一期工程总投资3.5亿元,总装机容量为36MW,******热负荷184.2吨/时,配备先进的DCS控制系统。二期扩建工程拟投资3.5亿元,选用高温高压的150t/h循环流化床锅炉3台,配套18MW高温高压背压机组2台,改造一台原有15MW次高温次高压抽凝机组为15MW高温高压背压机组。第一阶段已投资2亿元建成2炉一机及改造原有15MW次高温次高压抽凝机组为15MW高温高压背压机组,第二阶段投资1.2亿元新建1炉1机项目已于2015年6月开始实施,并在2017年1月并网发电,全厂最终形成7炉5机的生产规模,全厂装机容量为72MW,平均供热能力将达450t/h,******供热量达550t/h。
【本月工程完成情况】
1.热网管道工程
①沈家仙鹤供热管道B、C管沟标段已于5月20日全线贯通,目前剩余东迹大道两侧部分管沟钢筋混泥土路面浇筑及部分疏水井制作;沿线管道排潮管基本在非机动车道内,因市政道路改造部分管线还未放样完成,排潮管引至绿化带工作还不具备条件。
②均瑶牛奶支线目前已完成均瑶厂内管道安装及DN350段约400米管道安装,目前剩余架空管道约450米土建支墩开始开挖及3处过马路地埋。
2.厂内第二阶段扩建
①#7炉#5机安装工程竣工资料已交付,省特检院监检报告。
②#7炉#5机土建工程正在内审中。
③新建煤棚已交付生产使用。
④#7炉#5机项目环保现场监测完成。
3、超低改造及#3机节能改造
①已完成#6炉超低改造72+24小时试运行。
②#1-2炉超低改造低氮部分已完成省煤器安装、二次风管及其水冷壁让管安装、包墙接长安装、催化剂梁安装、包墙密封基本完成、包墙上催化剂门孔安装基本完成、包墙至空预器烟道基本完成。
③1#2#炉脱硫塔改造已完成增加一层塔盘安装完成;喷头安装完成;玻璃鳞片修补完成。
④1#2#炉湿电已完成钢架安装、湿电壳体安装、湿电进出口烟道安装基本完成;工艺水箱、循环水箱安装就位完成;配电柜就位;水泵安装中;3#4#湿电基础完成,水箱及泵基础施工中。
⑤#3机技能技术改造已完成基础浇筑养护,目前汽轮机返厂大修还未完成。
【相关问题反馈及跟踪】
【招标情况】
1、本月无项目招标
【资金使用情况】
1、 已支付#1-2炉超低改造设备到货款。
2、 已支付#3机节能改造合同预付款。
3、 已支付#7炉#5机环保监测费50%。
4、 已支付#6炉超低改造监理费。
5、 已支付新建煤棚5%验收款。
6、 已支付部分工程质保金。
【工程施工图表资料】

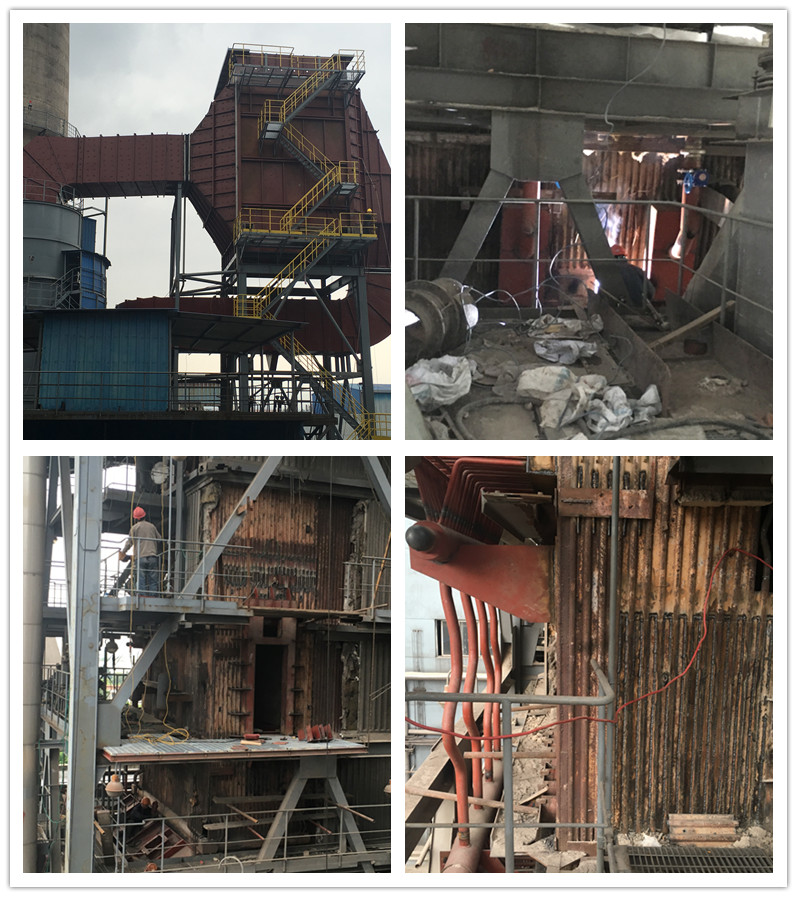

#1-2炉超低改造

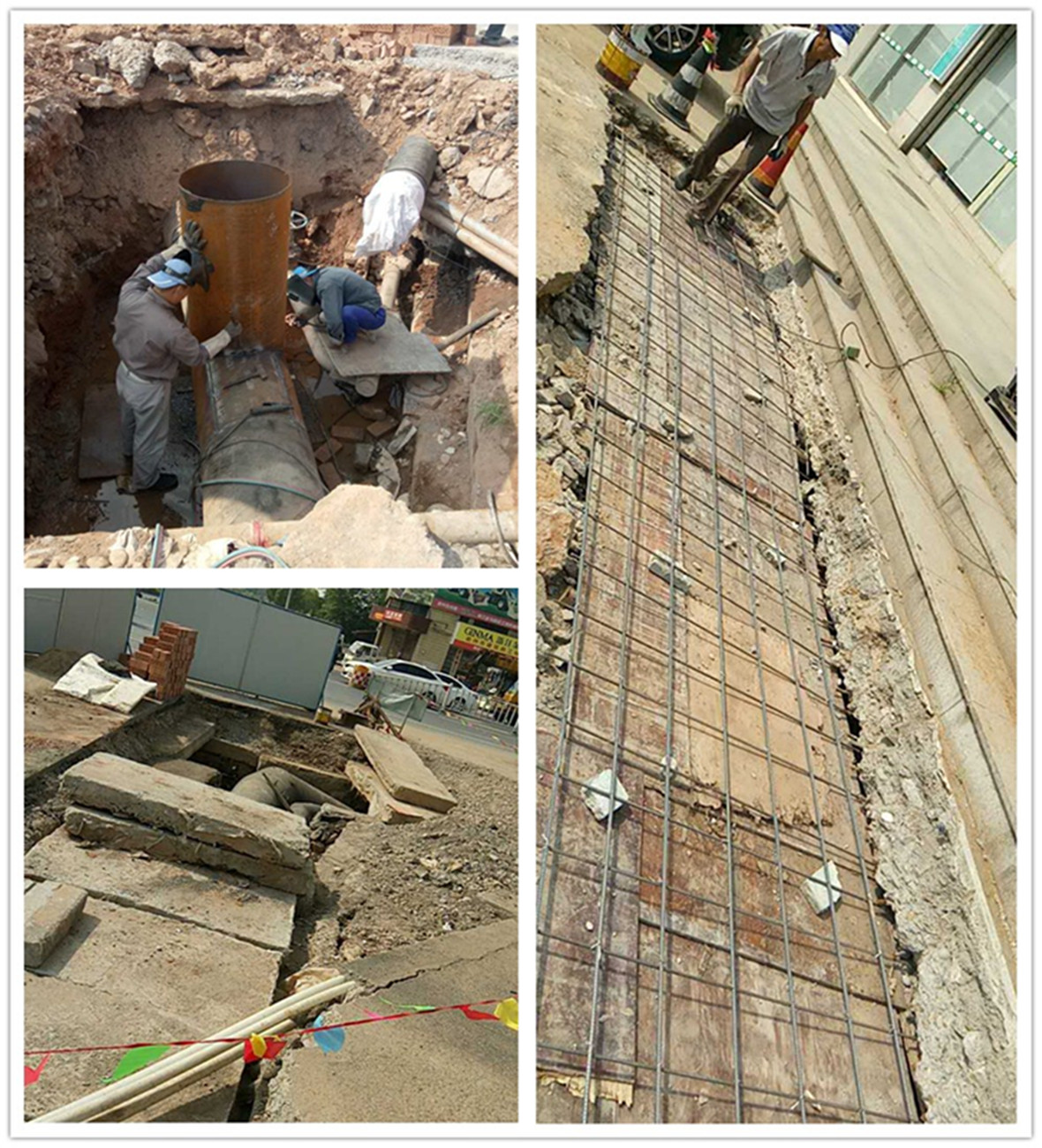

仙鹤煤改汽管道阀门井施工及地面恢复

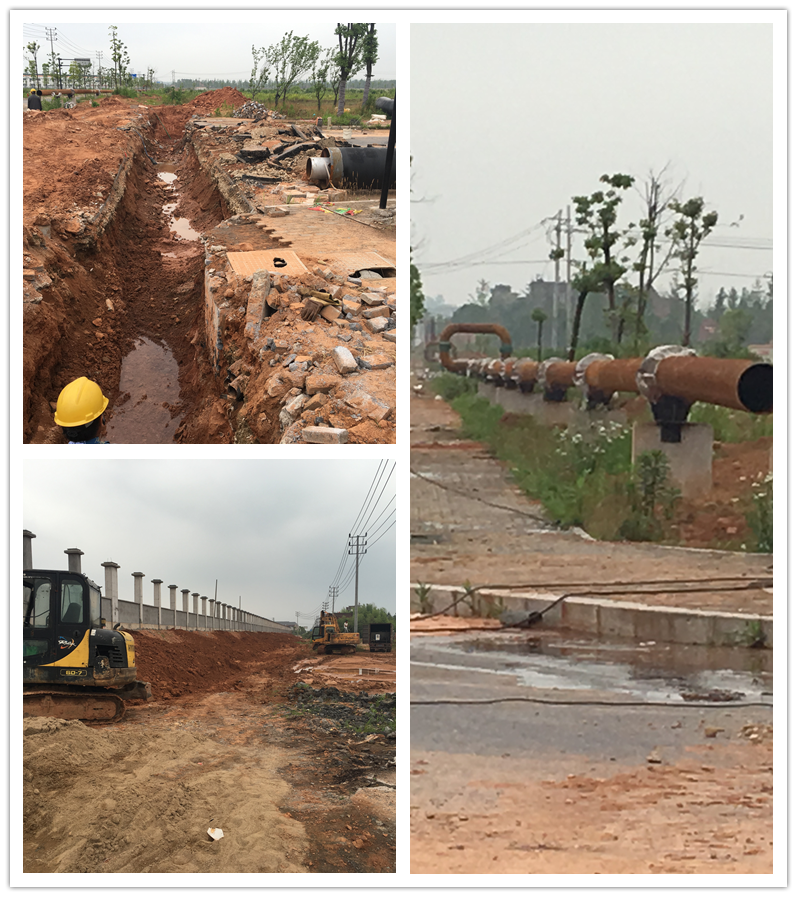

热网均瑶牛奶支线
【2017年6月主要工作计划】
1.热网管道项目计划
①沈家仙鹤供热管道目前根据仙鹤厂区内管道建设进度,预计月底完成,考虑到周边生活区,待仙鹤厂区内管道接通后一起吹扫。
②均瑶牛奶支线计划完成剩余架空管道安装及3处过马路地埋,月底前具备管道试验及吹扫条件。
③计划落实东线新建DN700管道前期设计工作。
2.厂内第二阶段扩建一炉一机
①计划土建竣工决算内审完成,送第三方机构审计,并交付相关竣工资料。
②新建计划煤棚交付竣工资料。
③待土建竣工资料交付完后开始组织消防验收。
④#7炉#5机项目计划环保监测报告完成,根据监测数据监理单位提供环境监理报告。
3.改造计划
①计划完成1#2#炉超低低氮改造包墙下集箱安装、水压试验、中心筒接长安装、浇注料施工、吹灰器及其管道安装、保温施工、平台栏杆恢复、热控系统安装、烘炉后催化剂安装、调试,具备启动条件
②计划#1-2炉超低改造湿电完成玻璃鳞片施工、湿电内件安装、水系统安装、电仪安装调试、保温,具备通烟气条件。
③计划#-2炉超低改造脱硫部分完成调试工作,具备通烟气条件。
④计划#3机返厂大修完成并发货至现场开始汽轮机就位安装。
4.设计院资料计划
暂无
5.招标计划
①根据超低排放要求,计划开始现有2台烟囱环保在线监测系统(CEMS)招标工作。
6、资金使用计划
①计划付款110KV升压站安装工程竣工资料交付款10%。
②计划付款金达支线工程竣工验收及资料交付款。
③计划付款仙鹤苑A标、B标、C标及过铁路地埋管施工工程验收款。
④计划支付#7炉#5机竣工结算款(监检报告未交付)。
⑤计划支付过铁路涵管施工完工后验收款(发票未开)。
⑥计划支付#5、6炉超低改造调试验收款。
⑦计划支付#3机土建基础验收款及设备到货款。
