衢州东港环保热电2017年4月份工程简报

浏览次数: 1200

  【工程名称】

  衢州东港环保热电有限公司热电联产二期扩建第二阶段、#1-6炉烟气超低改造、供热管网工程

  【工程概况】

  衢州东港环保热电有限公司成立于2004年5月,注册资本10000万元,占地192亩,员工210余人。公司一期工程总投资3.5亿元,总装机容量为36MW,******热负荷184.2吨/时,配备先进的DCS控制系统。二期扩建工程拟投资3.5亿元,选用高温高压的150t/h循环流化床锅炉3台,配套18MW高温高压背压机组2台,改造一台原有15MW次高温次高压抽凝机组为15MW高温高压背压机组。第一阶段已投资2亿元建成2炉一机及改造原有15MW次高温次高压抽凝机组为15MW高温高压背压机组,第二阶段投资1.2亿元新建1炉1机项目已于2015年6月开始实施,并在2017年1月并网发电,全厂最终形成7炉5机的生产规模,全厂装机容量为72MW,平均供热能力将达450t/h,******供热量达550t/h。

  【本月工程完成情况】

  1.热网管道工程

  ①沈家仙鹤供热管道B标段目前已完成穿东迹大道,东迹大道南侧因涉及长输局光缆,该处暂时先不施工。

  ②沈家仙鹤供热管道B标段农行以北约40米因地下有长输局光缆影响及市政管道管线,需开挖加深至3.5米才能通过。

  ③目前沈家仙鹤供热管道B标段剩余农行东面、南面2段未施工,剩余未施工段约120米。

  ④仙鹤苑C标目前已完成图纸内所有管沟开挖及管道下埋,目前剩余设计变更增加部分。

  ⑤均瑶牛奶支线目前已完成支墩基础浇筑约40%,支柱浇筑约25%,并完成40米桁架预制。

  2.厂内第二阶段扩建

  ①#7炉#5机安装工程已完成竣工结算,目前陆续在交付相关竣工资料。

  ②土建消缺及扫尾也已基本结束,4月25日组织质检单位、监理单位、施工单位、设计单位等相关验收部门进行土建整体验收。

  ③新建煤棚周边配套给排水、道路及沉淀池已全部完成,场地开始填煤矸石。

  ④#7炉#5机项目环保监测验收工作已对接完成,准备签订合同。

  3、超低改造及#3机节能改造

  ①#6炉超低改造已于3月底前全部完成,#6炉一次风机振动大问题已临时消缺处理完,#6炉已于4月21日投入运行,目前三台高温高压机组运行。

  ②#1-2炉超低改造施工单位已于4月20日进场准备。

  ③#1-2炉低氮改造已开始保温及省煤器拆除。

  ④#1-2炉湿电改造已开始基础浇筑、钢架制作防腐及壳体拼接。

  ⑤#3机节能改造合同已签订,预计本月底前进场开始旧机拆除

  【相关问题反馈及跟踪】

  1、沈家仙鹤供热管道B标段途径东迹大道(原衢州市老国道进出口),涉及军队、国防、民用光缆协调问题基本解决。

  【招标情况】

  1、本月完成#3机节能改造EPC总承包工程议标工作。

  【资金使用情况】

  1、 已支付110KV升压站安装工程验收款。

  2、 已支付热网均瑶牛奶支线工程预付款

  3、 已支付仙鹤苑B、C标工程进度款。

  4、 已支付沈家仙鹤供热管道过东迹大道涉及国防光缆防护费。

  【工程施工图表资料】

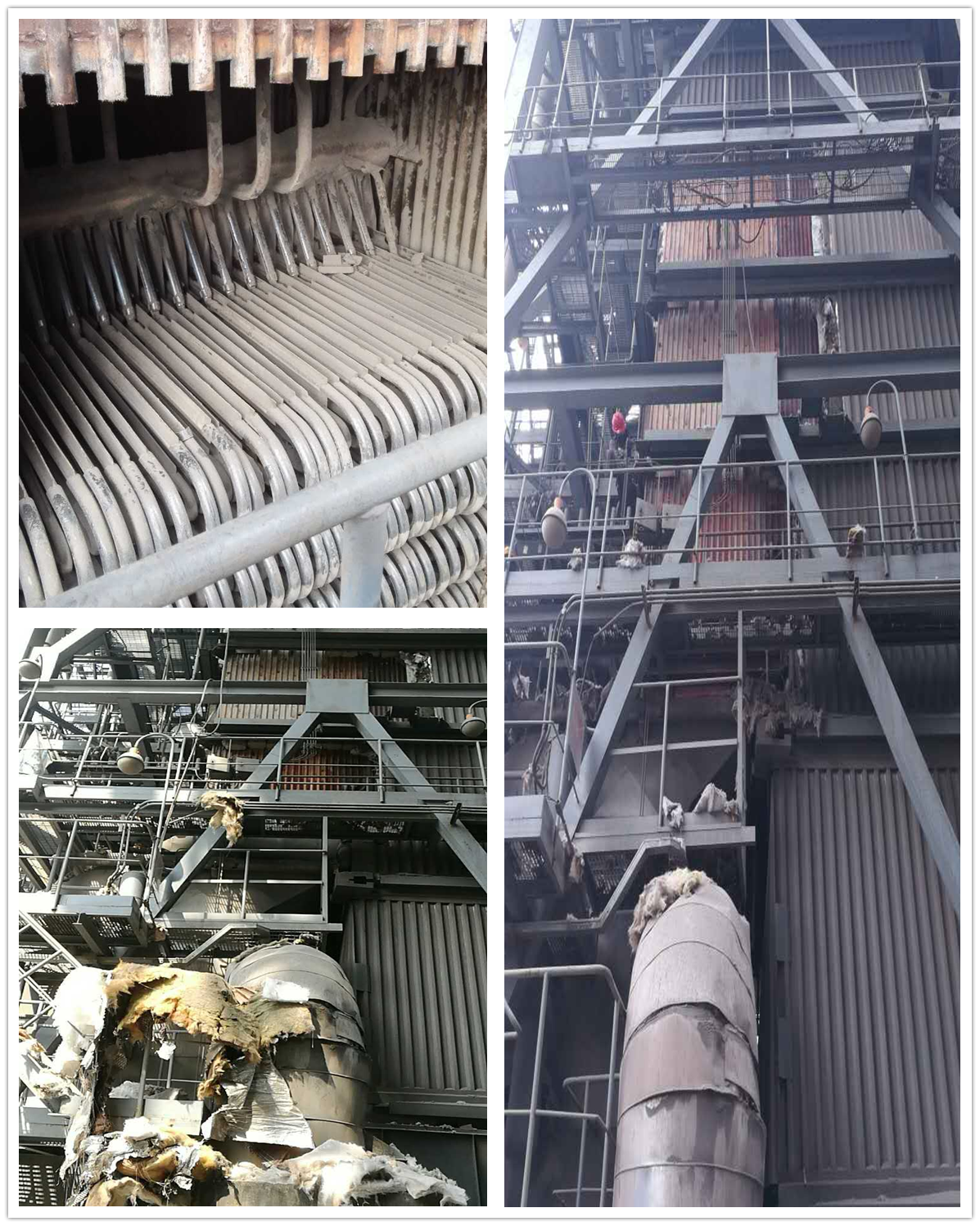

  #1-2炉超低改造(低氮改造)

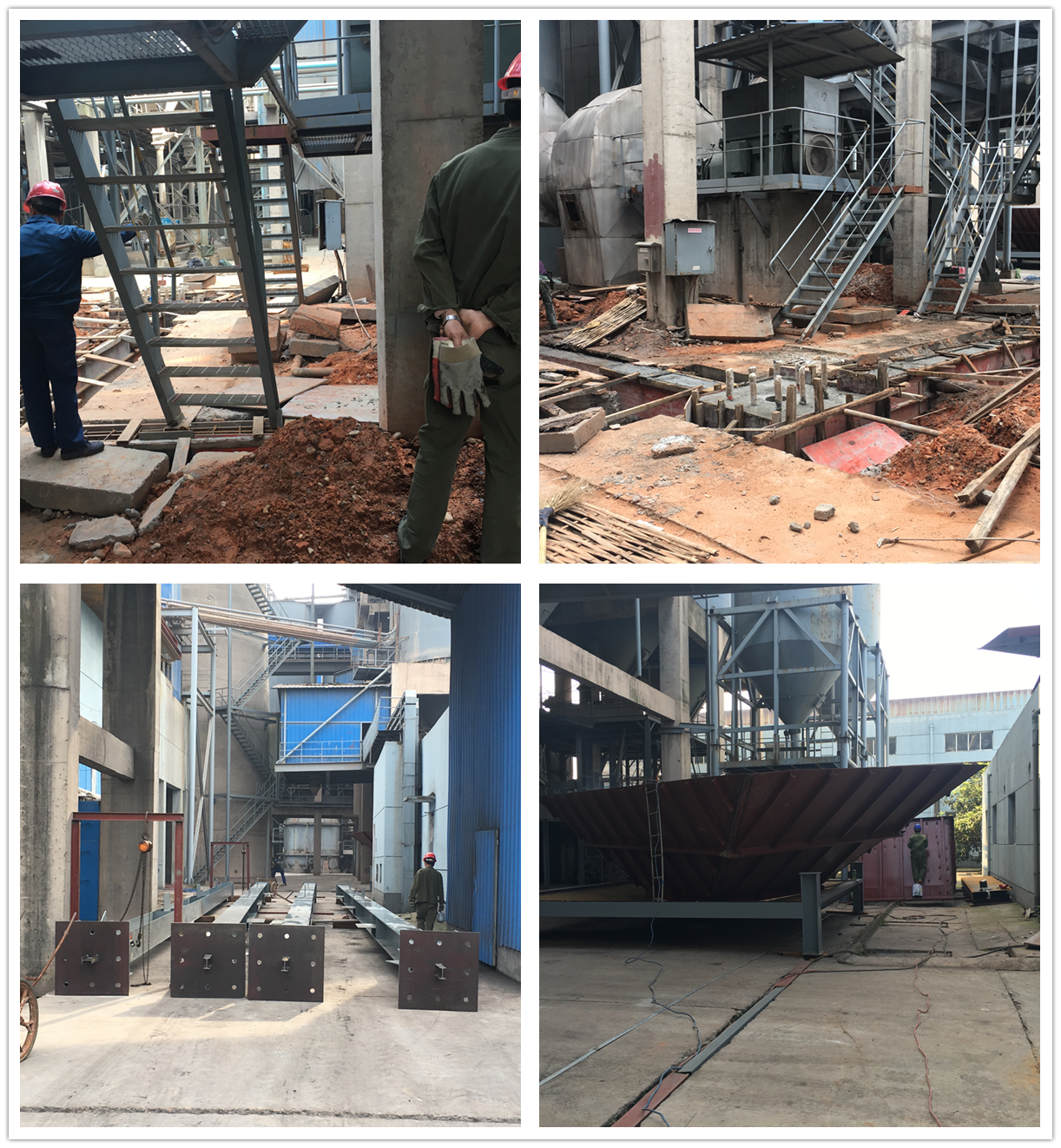

  #1-2炉超低改造(湿电改造)

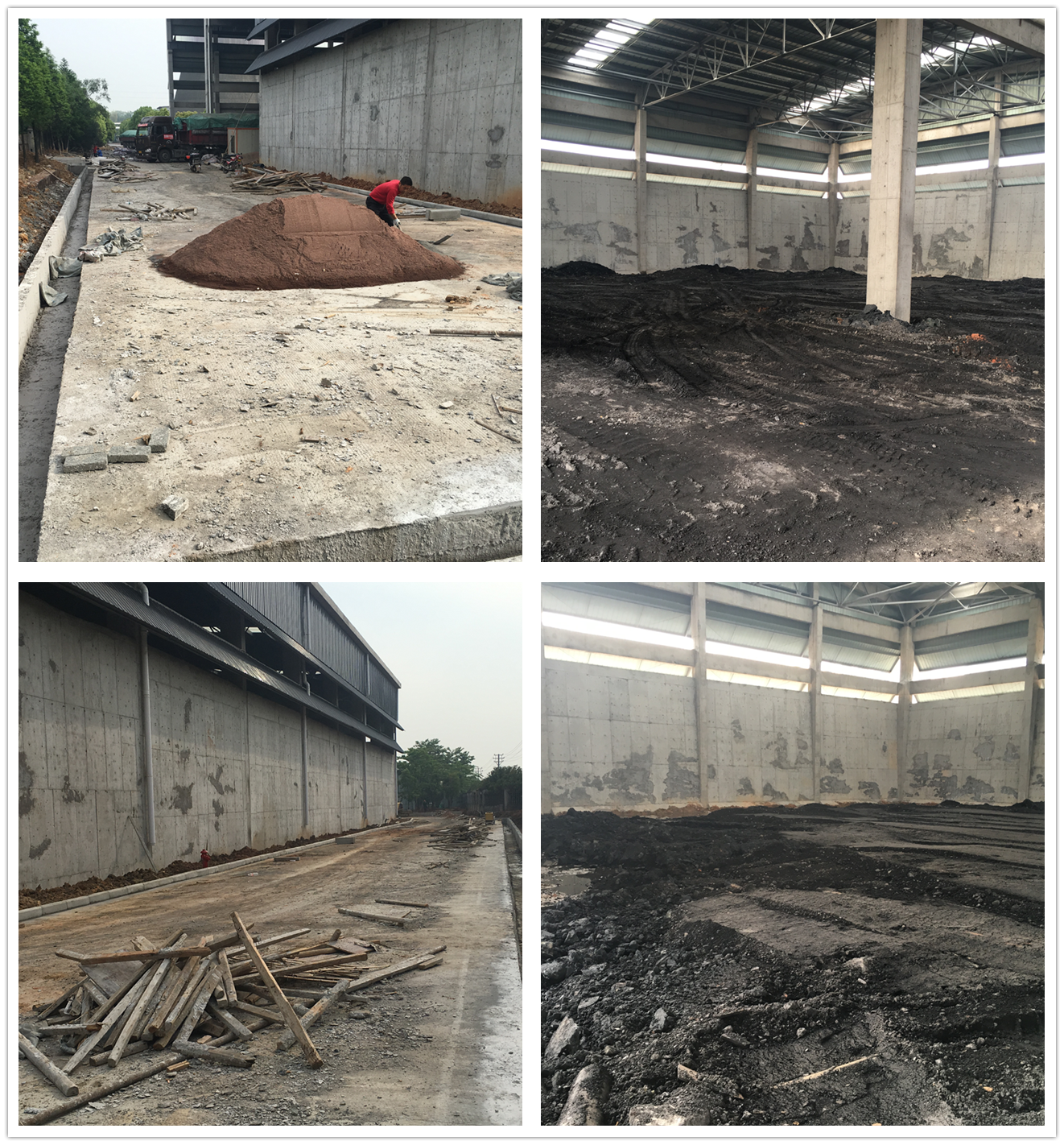

  #新建煤棚内场地回填平整及周边配套完成情况

  仙鹤煤改汽工程管沟段施工

  【2017年5月主要工作计划】

  1.热网管道项目计划

  ①沈家仙鹤供热管道根据目前实际情况,预计仙鹤苑C标段在5月10日前基本能完成,B标段目前难度******的是农业银行两侧,预计在5月中下旬前完成。

  ②均瑶牛奶支线前期因周边村民阻扰施工相关政策协调,影响整体进度,预计5月底前完成土建支墩及部分管道安装工作。

  2.厂内第二阶段扩建一炉一机

  ①土建竣工验收已完成,5月上旬完成部分小缺陷处理及场地清理工作,下一步开始竣工审计决算。

  ②#7炉#5机项目预计在5月中下旬进行环保验收监测工作。

  3.改造计划

  ①计划完成#6炉超低改造72+24小时试运行。

  ②计划#1-2炉超低改造湿电完成钢支架、壳体及本体、烟道、爬梯平台等的安装工作。

  ③计划#1-2炉超低改造炉内低氮完成炉膛拆除、省煤器拆除、炉膛让管安装、二次风管安装、低温省煤器安装、催化剂钢架安装、二次风密封盒安装及部分高温省煤器、中心筒、包墙安装。

  ④计划#-2炉超低改造脱硫部分进场施工,完成托盘及喷嘴安装。

  ⑤计划完成#3机节能改造项目旧机拆除及汽轮机基础。

  4.设计院资料计划

  暂无

  5.招标计划

  ①暂无招标计划

  6、资金使用计划

  ①计划付款110KV升压站安装工程竣工资料交付款10%。

  ②计划付款金达支线工程竣工验收及资料交付款。

  ③计划付款仙鹤苑A标、过铁路地埋管施工工程验收款。

  ④计划支付#7炉#5机竣工结算款。

  ⑤计划支付过铁路涵管施工完工后验收款。

  ⑥计划支付#6炉超低改造调试验收款。

  ⑦计划支付#1-2炉超低改造设备到货款。

  ⑧计划支付#3机节能改造合同预付款。
