衢州东港环保热电2017年3月份工程简报

浏览次数: 1124

  【工程名称】

  衢州东港环保热电有限公司热电联产二期扩建第二阶段、#1-6炉烟气超低改造、供热管网工程

  【工程概况】

  衢州东港环保热电有限公司成立于2004年5月,注册资本10000万元,占地192亩,员工210余人。公司一期工程总投资3.5亿元,总装机容量为36MW,******热负荷184.2吨/时,配备先进的DCS控制系统。二期扩建工程拟投资3.5亿元,选用高温高压的150t/h循环流化床锅炉3台,配套18MW高温高压背压机组2台,改造一台原有15MW次高温次高压抽凝机组为15MW高温高压背压机组。第一阶段已投资2亿元建成2炉一机及改造原有15MW次高温次高压抽凝机组为15MW高温高压背压机组,第二阶段投资1.2亿元新建1炉1机项目已于2015年6月开始实施,并在2017年1月并网发电,全厂最终形成7炉5机的生产规模,全厂装机容量为72MW,平均供热能力将达450t/h,******供热量达550t/h。

  【本月工程完成情况】

  1.热网管道工程

  ①沈家仙鹤供热管道B标段完成滨港北路管沟开挖约200米,目前下管约160米。

  ②仙鹤苑C标目前完成管沟开挖约400米,下管约300米。

  ③均瑶牛奶支线管道规划放样完成,因前期连续雨天,预计月底进场施工。

  2.厂内第二阶段扩建

  ①#5机停机厂家现场处理速关阀及设计变更的排汽止回阀均已完成,并已投入运行。

  ②土建消缺及扫尾基本结束,预计下月组织土建整体验收,消防验收需待整体验收后一个月左右。

  ③新建煤棚下月全部完成,准备预验收。

  3、超低改造

  ①#6炉超低改造引风改造土建、安装调试已完成,具备通烟气条件。

  ②#6炉超低改造低氮改造已基本完成,喷涂结束就具备点炉条件。

  ④#6炉脱硫改造已全部安装、调试完成,具备通烟气条件。

  ⑤#6炉湿电系统本体安装、调试基本结束,预计月底前具备通烟气条件。

  ⑥#6炉吹灰器改造已完成设备供货、安装、调试。

  ⑦#6炉试运正常后,启动#1-2炉超低改造,预计施工单位在清明节后进场准备。

  【相关问题反馈及跟踪】

  1、沈家仙鹤供热管道B标段途径东迹大道(原衢州市老国道进出口),涉及军队、国防、民用光缆多处,该段停工约半个月,影响整体工程进度,目前已协调好。

  【招标情况】

  1、本月完成均瑶牛奶甲供材料、均瑶牛奶管道安装及土建工程招标工作。

  【资金使用情况】

  1、 已支付钢结构仓库工程质保金

  2、 热网零星支线益悦工场预付款

  3、 过铁路施工便道及场地平整验收款

  4、 仙鹤苑C标支付工程进度款15万元。

  【工程施工图表资料】

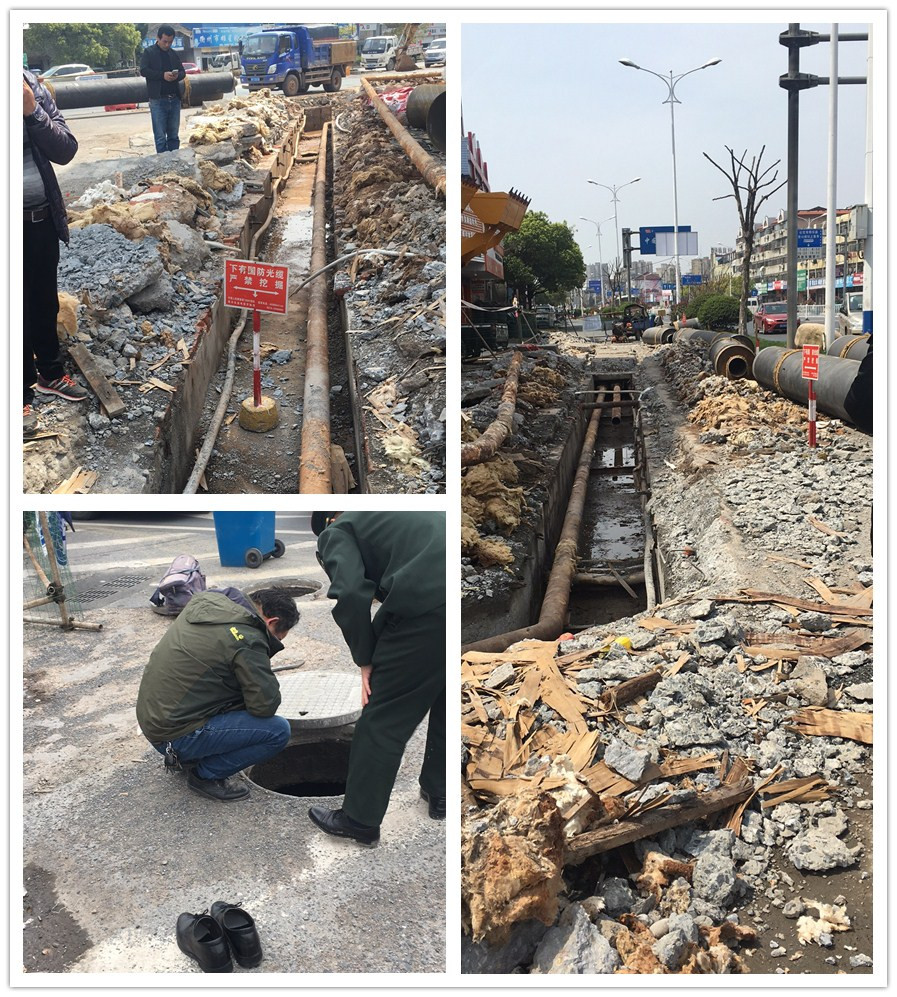

  #6炉超低改造

  土建扫尾及煤棚完成情况

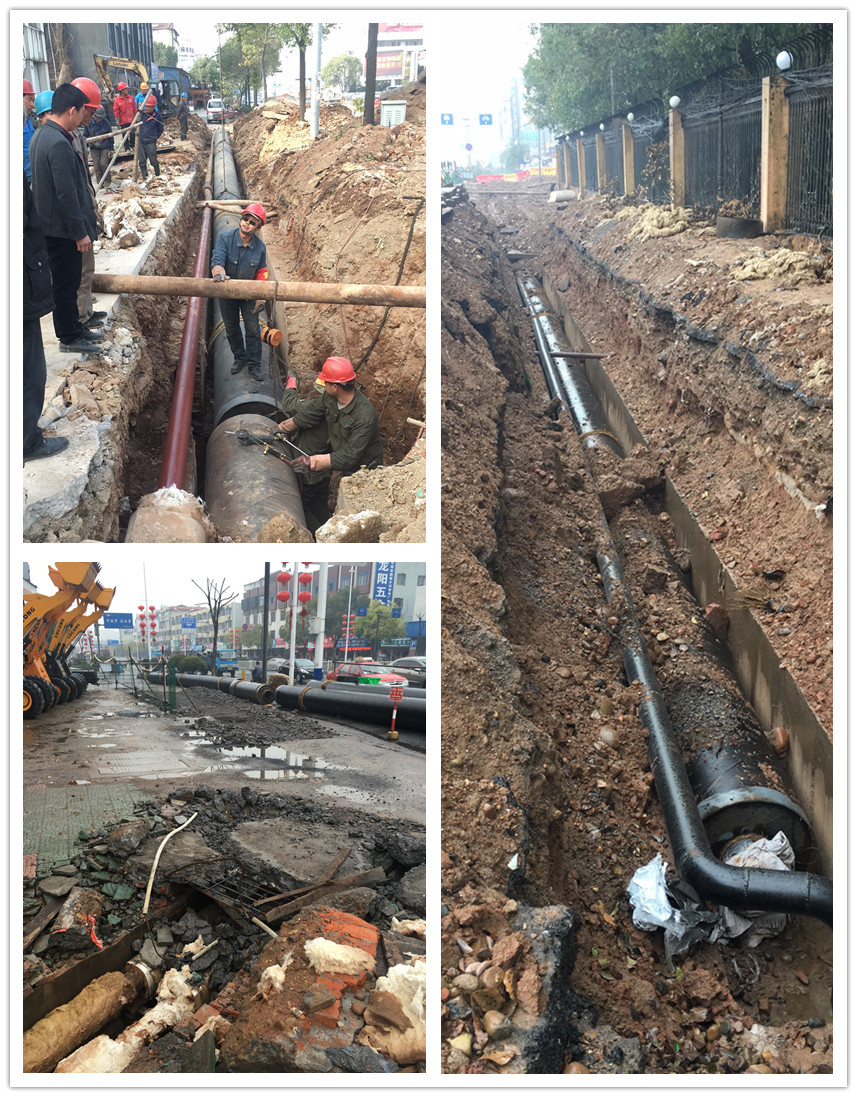

  仙鹤管道管沟段施工

  【2017年4月主要工作计划】

  1.热网管道项目计划

  ①仙鹤苑C标全部完成,B标基本完成,目前******难度是穿越东迹大道地下管廊,因东迹大道两侧多处涉及国防光缆,前期协调处理近半个月时间,影响整体进度。

  ②均瑶牛奶支线计划土建基本完成,并开始管道对焊、桁架预制。

  2.厂内第二阶段扩建一炉一机

  一炉一机目前就等土建扫尾结束,完成土建竣工验收。以及后续的消防、环保验收

  3.改造计划

  ①完成#6炉超低改造72+24小时试运行。

  ②启动#1-2炉烟气超低改造,按目前情况,要求施工单位做好在4月10日前进场准备。

  ③确定次高温高压#3机改造为反动式背压机组方案并开始实施。

  4.设计院资料计划

  暂无

  5.招标计划

  ①暂无招标计划,#3机改造根据最终确定方案安排招标计划。

  6、资金使用计划

  ①计划付款110KV升压站安装工程验收款。

  ②计划付款金达支线-徐尚村段工程验收款。

  ③计划付款仙鹤苑A标、过铁路地埋管施工工程验收款。

  ④计划支付#7炉#5机相应设备调试款。

  ⑤计划支付过铁路涵管施工完工后验收款。

  ⑥计划支付#6炉超低改造验收款。

  ⑦计划支付热网管道均瑶牛奶支线工程预付款。
