衢州东港环保热电2017年2月份工程简报
【工程名称】
衢州东港环保热电有限公司热电联产二期扩建第二阶段项目
【工程概况】
衢州东港环保热电有限公司成立于2004年5月,注册资本10000万元,占地192亩,员工210余人。公司一期工程总投资3.5亿元,总装机容量为36MW,最大热负荷184.2吨/时,配备先进的DCS控制系统。二期扩建工程拟投资3.5亿元,选用高温高压的150t/h循环流化床锅炉3台,配套18MW高温高压背压机组2台,改造一台原有15MW次高温次高压抽凝机组为15MW高温高压背压机组。第一阶段已投资2亿元建成2炉一机及改造原有15MW次高温次高压抽凝机组为15MW高温高压背压机组,第二阶段预计投资1.2亿元新建1炉1机项目已于2015年6月开始实施,计划在2016年年底投运,全厂最终形成7炉5机的生产规模,全厂装机容量为72MW,平均供热能力将达450t/h,最大供热量达550t/h。
【本月工程完成情况】
1.热网管道工程
①沈家仙鹤供热管道过铁路段已于2017年2月23日通过铁路部门组织的验收。
②沈家仙鹤供热管道金达支线已投运。
③仙鹤苑B标完成约50米管沟开挖,并办理完成过东迹大道交警部门相关审批。
④仙鹤苑C标已于2月16日办理完相关施工手续,做好相关安措后已开挖完成约100米管沟,并完成约40多米地埋管对接。
⑤整理完成均瑶牛奶支线相关招标文件。
2.厂内第二阶段扩建
①#7炉#5机安装扫尾消缺工作基本完成,目前剩余部分工作需待配件到货及#1机大修完成后停机处理。
②#1皮带更换完并调试合格
③西扩煤棚已全部完成,并回填交付给煤场使用。
④新建煤棚钢结构完成50%,其余扫尾工作还在继续。
3、超低改造
①启动#1-4炉烟气超低改造工程,已发函告知各施工单位提早做好下料生产及进场开工准备。
②#6炉超低改造引风机本月完成土建基础,现基础养护中,变频器安装完成未调试。
③#6炉超低改造低氮改造完成 中心筒安装完毕,二次风管安装完毕,布风板鳍片恢复完毕,风帽接管安装80%。scr部分, 喷氨管路安装80%,省煤器护框安装100%,平台爬梯安装40%,省煤器焊接30%,反应器底座就位。
④#6炉脱硫改造本月完成吸收塔对接,平台爬梯,原有三层喷嘴更换,进出口循环管安装90%。塔内喷砂。
⑤#6炉湿电系统本月完成壳体安装,进出口烟道安装,水箱及水泵安装,管道安装90%左右,平台扶梯安装80%。
【相关问题反馈及跟踪】
【招标情况】
1、本月完成#6炉吹灰器更换及一炉一机电气间空调招标工作
【资金使用情况】
1、 支付部分工程质保金。
【工程施工图表资料】

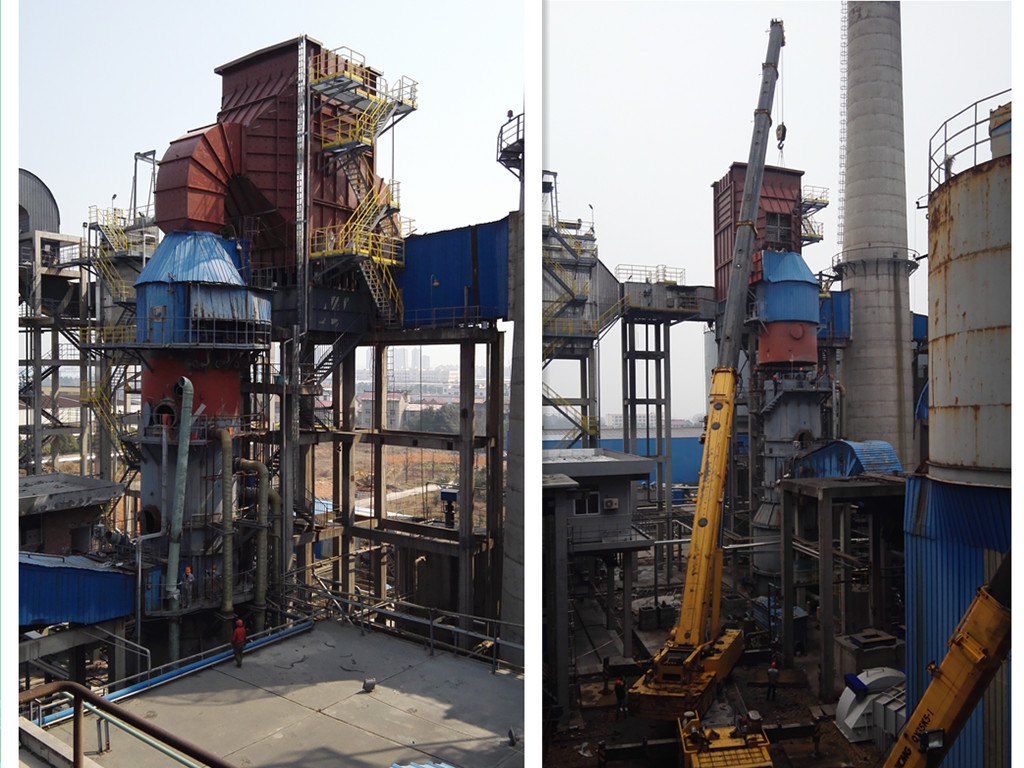

#6炉超低改造

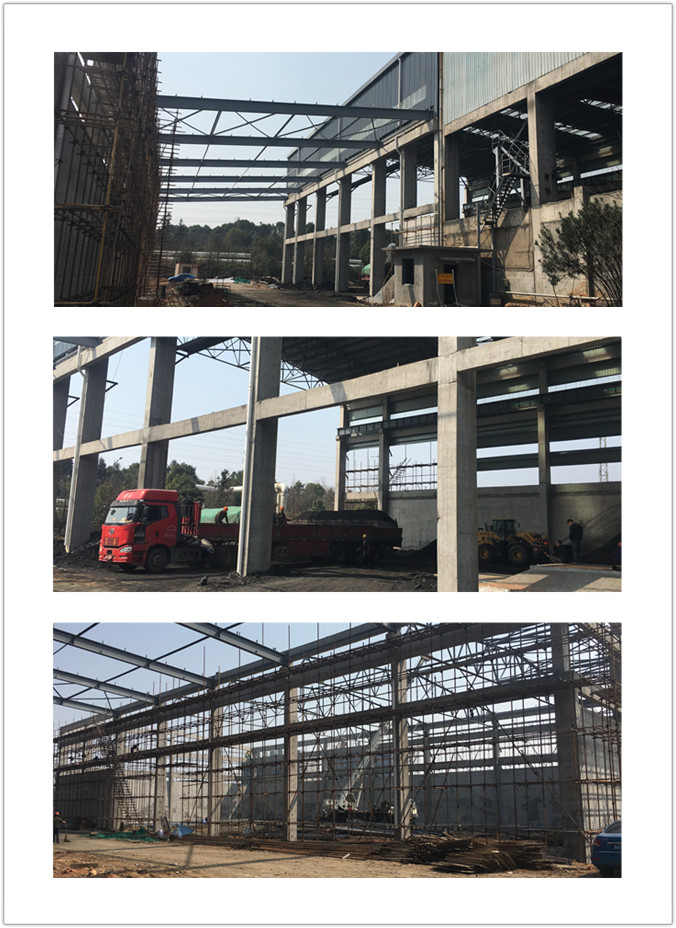

煤棚西扩、新建煤场完成情况

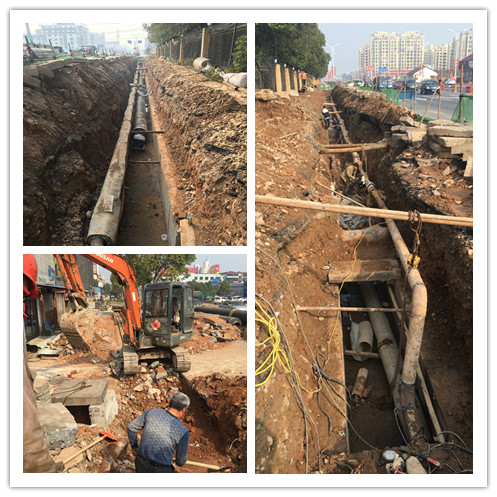

仙鹤管道管沟段施工
【2017年3月主要工作计划】
1.热网管道项目计划
①仙鹤苑B标、C标管沟段计划完成各标段50%工作量,目前最大难度是穿越东迹大道地下管廊,底下淤泥较深。并且该道路为主干道路,车流量大,施工期间需封闭两侧非机动车道及借用两侧营业房门口区域。
②计划完成均瑶牛奶管道材料及施工招标工作,计划3月中旬进场施工。均瑶牛奶预计5月底调试生产。
③热网零星支线益悦工场完成报价评标及进场开工。
2.厂内第二阶段扩建一炉一机
①计划#5机完成需停机消缺项目。
②计划3月底土建完成扫尾工作并组织竣工验收、消防验收及环保单项验收。
③计划新增煤棚钢结构基本完成,道路、地坪部分完成。
3.#6炉超低改造计划
①#6炉低氮改造计划完成接管风帽安装100%,浇注料施工完毕。 scr:省煤器焊接100%,省煤器护框100%,平台爬梯100%,电器.仪表100%,反应器100%,催化剂安装100%。具备交付条件。
②#6炉脱硫改造计划完成塔内防腐,安装一层喷淋管及愤嘴,除雾器安装,电缆线恢复,单机调试,完成168运行。
③#6炉引风机完成安装调试。
④#6炉湿电改造计划防腐完成,开始极板极线吊装工作.再进行顶盖吊装。水系统全部完成,电缆桥架完成。开始铺设电线电缆.再接线调试,具备通烟气条件。
4.设计院资料计划
暂无
5.招标计划
①均瑶牛奶支线管道甲供材料及施工招标
6、资金使用计划
①计划付款110KV升压站安装工程验收款。
②计划付款金达支线-徐尚村段工程验收款。
③计划付款仙鹤苑A标、过铁路地埋管施工工程验收款。
④计划支付#7炉#5机相应设备调试款。
⑤计划支付过铁路涵管施工完工后验收款。
⑥计划支付#6炉超低改造设备到货款
⑦计划支付热网零星益悦工场支线预付款。
⑧计划支付均瑶牛奶甲供材料合同预付款及工程施工合同预付款。
