衢州东港环保热电2017年1月份工程简报
【工程名称】
衢州东港环保热电有限公司热电联产二期扩建第二阶段项目
【工程概况】
衢州东港环保热电有限公司成立于2004年5月,注册资本10000万元,占地192亩,员工210余人。公司一期工程总投资3.5亿元,总装机容量为36MW,******热负荷184.2吨/时,配备先进的DCS控制系统。二期扩建工程拟投资3.5亿元,选用高温高压的150t/h循环流化床锅炉3台,配套18MW高温高压背压机组2台,改造一台原有15MW次高温次高压抽凝机组为15MW高温高压背压机组。第一阶段已投资2亿元建成2炉一机及改造原有15MW次高温次高压抽凝机组为15MW高温高压背压机组,第二阶段预计投资1.2亿元新建1炉1机项目已于2015年6月开始实施,计划在2016年年底投运,全厂最终形成7炉5机的生产规模,全厂装机容量为72MW,平均供热能力将达450t/h,******供热量达550t/h。
【2016年度一炉一机项目进度计划表】
序号 |
项目 |
计划时间 |
完成情况 |
备注 |
1 |
土建进场施工 |
2016年03月10日至03月20日 |
实际开工日期2016年3月7日 |
|
2 |
脱硫、脱硝、湿电土建进场施工 |
2016年03月30日至04月15日 |
|
|
3 |
锅炉本体安装招标完成 |
2016年04月30日 |
|
|
4 |
锅炉基础交付安装(安装单位进场施工)、锅炉到货 |
2016年05月25日 |
2016年5月13日 |
|
5 |
交付机炉电仪设备安装图纸 |
2016年05月30日 |
|
|
6 |
锅炉、汽机材料招标完成 |
2016年07月10日 |
|
|
7 |
电气仪表材料招标完成 |
2016年07月10日 |
2016年7月底 |
|
8 |
热工仪表设备,DCS设备招标完成 |
2016年07月10日 |
2016年7月底 |
|
9 |
筑炉施工单位招标完成 |
2016年07月10日 |
|
|
10 |
设备安装招标完成 |
2016年07月30日 |
2016年07月25日 |
|
11 |
脱硫安装进场施工 |
2016年07月30日 |
2016年6月 |
|
12 |
主厂房交付安装 |
2016年08月20日 |
2016年8月23日 |
|
13 |
除尘器基础交付 |
2016年08月25日 |
2016年5月 |
|
14 |
电气仪表进场施工 |
2016年08月25日 |
2016年8月底 |
|
15 |
除尘进场施工 |
2016年08月25日 |
2016年8月中旬 |
|
16 |
锅炉水压试验完筑炉 |
2016年08月20日 |
2016年9月9日 |
|
17 |
汽机\发电机到货安装 |
2016年08月25日 |
2016年9月13日 |
|
18 |
DCS设备到货安装接线 |
2016年9月30日 |
|
|
19 |
除氧煤仓间交付安装 |
2016年10月04日 |
|
|
20 |
除尘电控楼交付安装 |
2016年10月08日 |
|
|
21 |
输灰进场施工 |
2016年10月15日 |
|
|
22 |
电气倒送电 |
2016年11月05日 |
|
|
23 |
DCS受电调试完成 |
2016年11月08日 |
|
|
24 |
除尘、输灰调试完成 |
2016年11月15日 |
|
|
25 |
脱硫、脱硝调试完成具备通烟气 |
2016年11月15日 |
|
|
|
||||
26 |
风机单体试车完成 |
2016年11月20日 |
|
|
27 |
汽机扣缸完成 |
2016年11月10日 |
|
|
28 |
烘炉、煮炉 |
2016年11月22日 |
|
|
29 |
完成锅炉酸洗 |
2016年12月05日 |
|
|
30 |
锅炉冷态调试完成 |
2016年12月15日 |
|
|
31 |
主蒸汽管冲管完成、锅炉调试合格具备供热条件 |
2016年12月20日 |
|
|
32 |
完成B22汽机、电气静态调试机组启动并网 |
2017年01月12日 |
|
|
33 |
72+24小时试运行完成 |
2017年01月23日 |
2017年1月10日 |
|
【本月工程完成情况】
1.热网管道工程
①沈家仙鹤供热管道A标段管道、过铁路段及仙鹤苑B标至仙岩路段于2017年1月15日前全部完成,具备与三花厂对接,因三花厂最终确定停产时间为2017年1月24日早上,24日完成与原管道对接,25日完成管道吹扫,目前已送汽投入使用。
②沈家仙鹤供热管道金达支线已于2017年1月16日完成整段管道吹扫,具备供热条件。
③仙鹤苑B标管沟段、仙鹤苑C标根据区政府道路施工情况,目前暂未施工。目前计划节后开始办理相关开工手续,最晚在正月二十前动工。
2.厂内第二阶段扩建
①12月底完成#5静态调试,具备热态启动及并网条件,因并网协议未签订,机组热态启动并网延后。
②2017年1月5日,#5机热态启动调试首次并网成功,并于1月10日完成72+24小时试运行。
③2017年1月15日110KV升压站安装调试完成,具备验收投用,项目部于15日组织衢州电力局相关验收部门现场初步验收,并于当晚切换完成并投入使用。
④2017年1月19日停#7炉#5机消缺,并结合#6炉超低改造水平烟道开口加装挡板及#7炉高负荷卡门涡流震动大改造,于1月23日完成启动#7炉#5机,作为春节期间主力炉运行,目前#7炉卡门涡流震动问题已消除。
⑤东边扩建端马路浇筑完成
⑥煤棚西扩廊道施工完成并交付安装,计划春节期间更换皮带。
⑦西扩煤棚行车梁、钢屋架吊装完成,屋面板、墙板、雨棚施工结束。
⑧新建煤棚混泥土结构(含挡煤墙)结顶施工完成,行车梁、屋面、屋架施工完成,墙板及雨棚年后施工。
3、超低改造
①年前#6炉超低改造引风机、变频器、低氮改造、SCR、湿电、脱硫设备相应到货。
②#6炉湿电改造春节前完成水平烟道开口对接及部分烟道制作。
③#6炉脱硫改造春节前完成塔盘安装及循泵就位安装。
【相关问题反馈及跟踪】
1、 2017年1月5日热态启动首次电气并网成功。
2、 110KV升压站接入系统已于2017年1月15日完成初步验收并投入使用。。
【招标情况】
1、本月无招标内容
【资金使用情况】
1、 支付#7炉#5机设备安装调试工程款至85%。
2、 支付#7炉本体安装调试工程款至85%。
3、 支付金达支线(徐尚村段)工程款至80%。
4、 支付仙鹤苑A标工程款至70%。
5、 已支付#7炉#5机部分设备调试款。
6、 支付过铁路地埋管施工工程款至80%。
7、 已支付新建煤棚合同进度款30%。
8、 已支付#7炉#5机土建进度款。
9、 已支付相应工程到期质保金。
【工程施工图表资料】

#5机并网发电

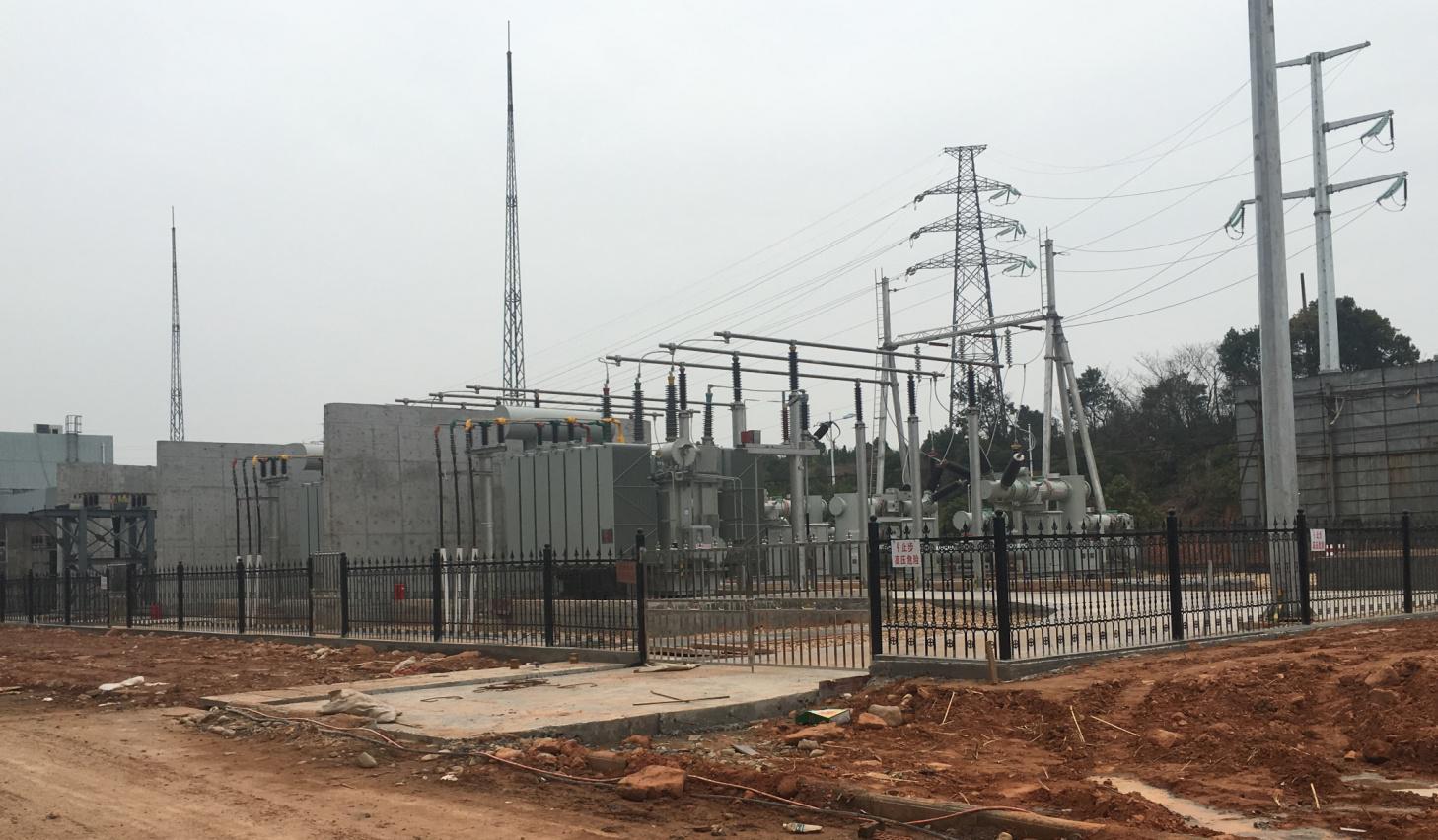

110KV升压站投入运行

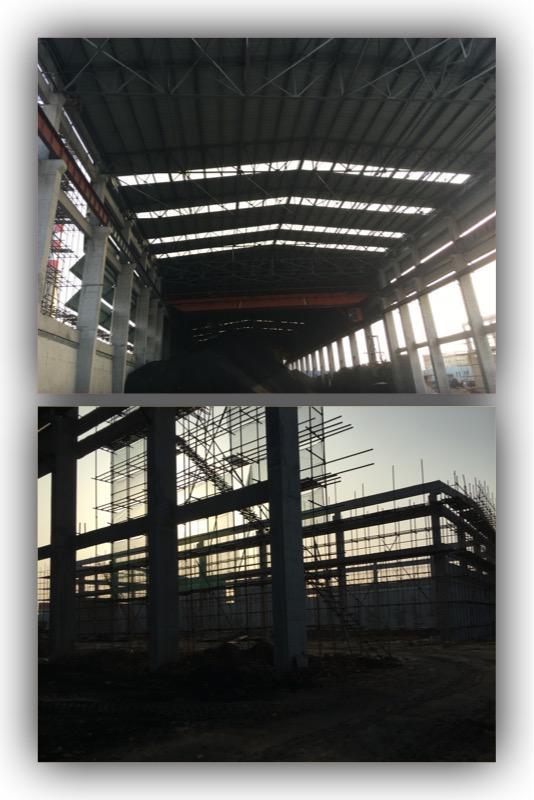

煤棚西扩、新建煤场完成情况

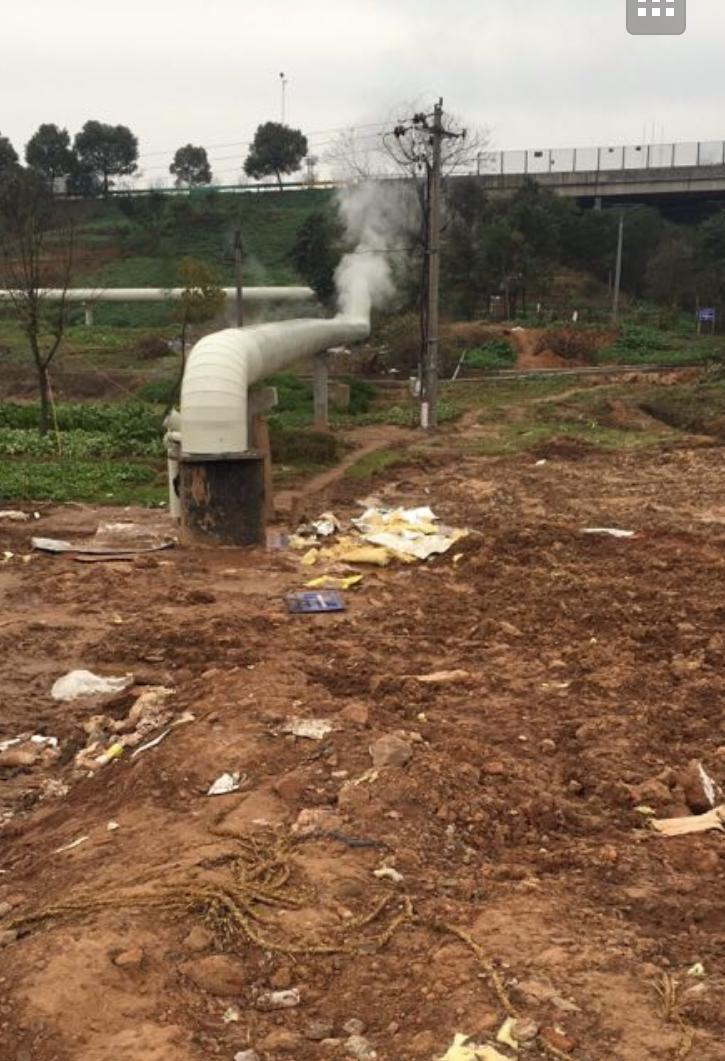

仙鹤过铁路管道通汽

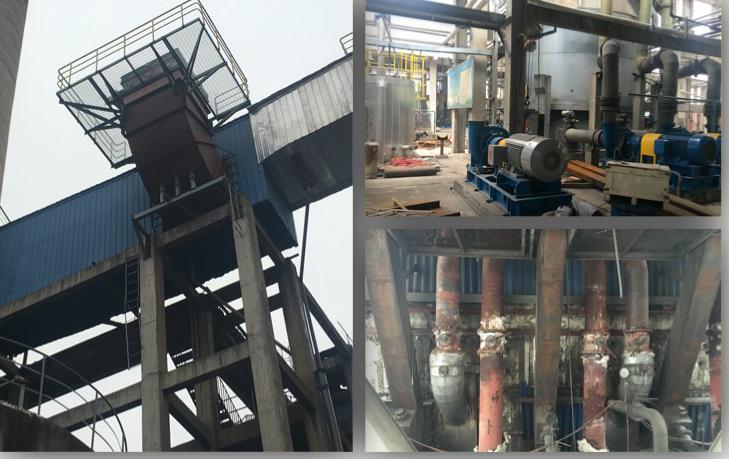

#6炉超低改造
【2017年2月主要工作计划】
1.热网管道项目计划
①春节后仙鹤苑B标、C标管沟段开始办理施工手续,计划在正月二十前动工。
②计划均瑶牛奶管道前期材料及施工招标准备工作。
2.厂内第二阶段扩建一炉一机
①计划完成#7炉#5机存在的部分未处理完的缺陷及部分需停机处理项目。
②计划完成炉后设备安装工程部分扫尾工作。
③计划煤棚西扩及新建煤棚工程基本完成。
④计划#7炉#5机土建扫尾工作完成60%。
3.#6炉超低改造计划
①#6炉低氮改造计划完成风帽、浇注料、中心筒、二次风管拆除,布风板、水冷壁、二次风管、中心筒、分离器改造完成部分;SCR计划省煤器拆除及改造完成。
②#6炉脱硫改造计划完成塔体增高焊接,除雾器拆除、安装、烟道封堵,喷嘴更换,塔内防腐,循泵及管道安装及电气仪表接线调试。
③#6炉引风机拆除,土建基础加固完成,变频器拆除及新变频器就位。
④#6炉湿电改造计划完成框架及壳体安装就位。
4.设计院资料计划
暂无
5.招标计划
①均瑶牛奶管道材料及施工招标
6、资金使用计划
①计划付款110KV升压站安装工程验收款。
②计划付款金达支线-徐尚村段工程验收款。
③计划付款仙鹤苑A标、过铁路地埋管施工工程验收款。
④计划支付#7炉#5机相应设备调试款。
⑤计划支付过铁路涵管施工完工后验收款。
⑥计划支付#6炉超低改造设备到货款
